硬件产品的设计研发与软件产品有着诸多显著的区别,其中包括:

  • 周期长,通常一个一般复杂程度的硬件产品研发周期在一年以上;
  • 研发环节中涉及到的技术能力和实践特别多;
  • 风险极大,返工几乎是必然的;
  • 涉及到硬件的需求变更的成本极大;
  • 传统精益/敏捷软件交付中的持续集成、持续反馈、精益设计等实践仍缺少最佳实践。

而新硬件产品的设计研发又使得整体风险和难度成倍增加,这里的新硬件产品是指:

  • 缺少现有标准硬件方案;
  • 新的用户使用场景;
  • 多个已有方案的整合;
  • 对于硬件选型有苛刻的要求。

过去8年里,我启动了几十个软件交付项目,启动一个硬件研发项目还是第一次,本文是我对本次启动的总结。

背景

启动前期对于该产品的产品逻辑已经有了较长时间的讨论,这些讨论最终成为原型期的输入,这些输入包括:

  • 产品概念定义(Core Product Concept);
  • 客户价值主张(Customer Value Proposition);
  • 核心使用场景(Core User Scenarios);
  • 盈利模型(Profit Model )。

这些输入本身与软件规划中的产品逻辑定义基本类似,可以视为两周新硬件产品原型期的必要输入。

原型期的核心产出是一个具有完整功能的软硬件技术方案验证,不包含产品化部分(工业设计、品牌等),这个验证方案将基于PCBA板或简单的外壳,结果将用于产品化。

整体规划

硬件产品的研发通常分为四个主要阶段,每个阶段大致划分产品和技术两条线,且比重不同。如下图所示:

两周原型期启动完成了产品团队和技术团队第一次「集成」,目标是让技术团队能够顺利地进入原型期,而其成败,是真正「0到1」成功的关键。

在两周的时间里,我们规划了四个方面的工作:

产品需求

产品需求部分与软件项目启动非常类似,我们对之前需求调研期中总结出来的产品概念、客户价值主张、核心使用场景、盈利模型重新探讨。值得注意的有三点:

使用实体原型体会产品交互

和软件产品不同,硬件产品往往构建了新的「交互范式(Interaction Paradigm)」,其中包括:

  • 全新的使用场景;
  • 全新的使用设备:
  • 多种交互模式进行配合。

在这个背景下,我们使用了大量体验式原型(Experience Prototype ),例如用纸盒子代表未来产品,加上一系列道具,让技术人员进行角色扮演,亲自体会未来产品的使用场景、反复重复,并把操作过程拍摄成短片。这比文档或者设计稿的方式更加有效。

(使用纸盒制作的体验式原型)

(让技术人员亲自操作体验式原型,体会产品交互)

尽可能核心的产品逻辑

和硬件方案相比较,工作在硬件平台上的软件本身风险较小,因此保持一个最精简的概念模型,保证端到端产品「可使用」便可,这里遵循软件研发中概念精简的原理,在此不做赘述。在真实项目里,我们假设了一个最简单的端到端需求场景,并考虑在原型期结束前保证需求锁定,把重点放在重大的硬件技术风险上。

规划产品未来

硬件规划不能只考虑一个简单的需求场景,一个硬件平台需要考虑未来2年到3年的产品需求,以下几个因素将帮助硬件架构师规划硬件平台:

  • 2到3年内产品功能将扩展到什么样子;
  • 预测的市场价格是多少;
  • 预测的月出货量有多少;
  • 期待的产品毛利润是多少;
  • 期待的产品单位成本是多少;
  • 产品生命周期是多长。

通过以上三点的理解,技术团队对需求、产品概念、以及规划有了足够的理解,在此之上将进入技术规划的讨论。

技术规划

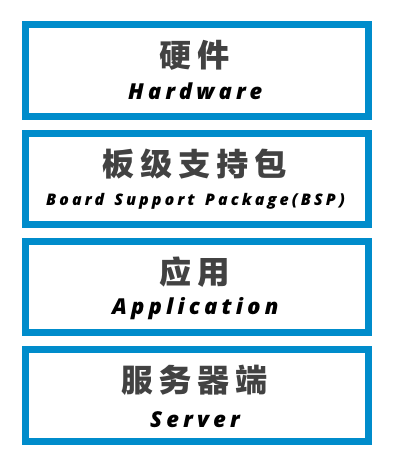

一个典型的硬件技术方案将分为四个层次,它们分别是:

硬件

在产品原型期,硬件部分的工作风险最大,因此其他三个部分的工作统一由硬件研发牵引,我们将考虑六个重要的里程碑,每个里程碑需要有其他工作项的产出物进行配合:

电气原理图设计(Schematic Design)

基于对硬件平台和组件的选择,产出适合的电气原理图;

PCB设计(PCB Layout)

基于电气原理图,产出PCB(Printed Circuit Board)设计,PCB板设计是给第三方厂商定制PCB和PCBA的重要设计文档;

打样(PCB/PCBA Manufacture)

选择合适的第三方厂家生产设计好的PCB以及PCBA。

硬件调试(Hardware Debug)

对第三方厂家生产好的PCBA板进行电气特性调试。

硬件BSP集成(Hardware + BSP Integration)

在通过电气特性调试的PCBA板上集成已完成的BSP组件,并进行测试和排障。

软硬集成集成(Hardware + Module + Application Integration)

对已完成的应用或服务器端软件与PCBA板、BSP组件进行集成测试和排障。

板级支持包(BSP)

板级支持包部分包含了多种必须基于硬件的软件组件,这里包含:

  • 操作系统加载器(Bootloader);
  • 定制化操作系统(OS);
  • 标准化或定制化的驱动(Drivers);
  • 某些特定套件(Suits);
  • 基本库(Libraries);
  • UI框架(UI Framework)。

某些套件不需要依赖硬件方案确定即可开始独立研发,例如一个特定需求的基本库;而大部分BSP组件的研发都需要等到硬件方案确定后、获得评估套件(Evaluation Kits,由硬件厂商提供)才可以进行。

应用

应用部分的工作指不需要硬件平台即可以独立运行的软件,例如Web Server;某一特定第三方软件包,例如一个P2P文件传输的框架;以及客户端应用程序的研发,例如一个基于Linux的Demo App。

服务器端

服务器端包含产品可能需要的服务器端软件,例如一个数据传输硬件的寻址服务器(Addressing Server)。

风险模型

硬件项目在原型期的风险模型跟传统软件研发完全不同,作为项目管理者,需要建立全新的风险模型。理解硬件项目在原型期的风险有如下两点:

首先,最大的风险来自于硬件定制化本身,BSP和软件(包含独立应用和服务器端)需要与硬件方案产生多次集成;

其次,每次集成中,出现的问题都可能产生在硬件本身、BSP或软件,一旦发生硬件本身的错误,都必须回到硬件设计阶段——进行重新打样、修改PCB设计、修改电气原理图设计、甚至重新进行硬件选型。

下图展示了一个硬件项目在原型期中的风险模型:

每一次向上的箭头都是一次风险,特别到了后期的软硬件集成,某个硬件设计的故障可能导致整个硬件原型研发的全面返工,甚至失败。

作为硬件产品研发的项目经理,应该尽可能推进完成三大调试或集成点,并为项目规划留出缓冲时间,到项目后期的集成,返工工作量可能成倍增加,对于项目风险的控制应该极为小心。

特别指出的是,涉及到PCB/PCBA板的制造,通常需要第三方厂商配合、时间周期长、且相对固定,在项目管理中应给予足够的重视。在真实的硬件研发中,硬件工程师通常会使用一些暂时性的手段(Workarounds)将硬件调试推进到下一个测试环节、以期待暴露更多的问题,再统一一次性解决,这样可以减少PCB返工的时间。

(图中的电线就是硬件工程师经常使用的「飞线」,用于暂时修正PCBA的故障,统一集中问题一次性返工解决。)

项目规划

工作线

硬件项目规划与软件项目不同,在一开始就需要拆分出工作线(Working Stream),各工作线的启动依赖如下:

  • 硬件线:依赖于供应商的支持;
  • BSP线:依赖于供应商的支持(如相关资料、评估套件等);
  • 应用线:无依赖;
  • 服务器端:无依赖。

除硬件和BSP工作通常依赖于供应商之外,其他工作线皆可以并行启动,项目经理可根据资源情况,以及未来硬件调试或软硬集成的时间,倒推出工作线启动时间。

角色与能力

由于硬件产品研发的特殊性,在技术线方面,至少需要以下背景的工程师:

硬件工程师:熟悉各厂商硬件方案的区别,可以根据产品需求转化成电气原理图设计和PCB设计、在市场寻找合适的供应商、最终生产出PCB和PCBA,并在后续的研发中负责硬件调试,以及和供应商的沟通、协作、管理进度;

嵌入式软件开发工程师:与硬件工程师合作,完成硬件选型,在选定厂家的评估套件上完成BSP的开发,并在后续的硬件调试、集成测试中,与硬件工程师、应用软件工程师合作,排查和修复与嵌入式软件相关的故障;

应用软件工程师:完成应用层和服务器端软件的开发、供终端用户使用。

特别指出的是,通常嵌入式软件开发工程师和应用软件工程师的区分没有那么明显。

从产品线考虑,硬件产品研发与软件产品研发类似,至少需要以下三种角色:

产品经理:不必要的复杂度可能增加硬件研发的风险,用户体验在前期需要让步于技术风险,产品经理需要保护产品需求不被扩大或颠覆性变化,在核心产品逻辑不变的情况下改进产品体验;

交互设计师:硬件产品通常涉及新的交互范式,交互设计师没有现有交互方式作为参考,特别需要系统式的交互设计逻辑,最好拥有人因工程设计的背景,再加上硬件产品物理性的特点,需要设计师反复考虑使用场景和环境限制;但是,值得指出的是,在原型期并不涉及到产品的结构、外观、材料等设计,设计可能只是在界面交互层次;

项目经理:不像软件研发,很多工种可以互换、形成特性团队,硬件产品研发流程复杂、工种之间相对独立,这对于沟通和协作产生了极高的要求,再加上外部合作方(工厂、方案提供商)的参与,项目管理难度极大;除沟通协作之外,控制高风险也是摆在项目经理面前重要的工作,多次软硬集成测试的问题、合作方的拖延、多条研发线的拖延,都可能让项目走向失败。

评估

敏捷软件开发中的评估采用相对复杂度的方式,这种评估方式的基础是:

  • 基于一个模糊分工的团队(倾向于全功能团队);
  • 由一个对团队能力、系统复杂度有充分了解的软件技术带头人完成;

而硬件产品研发中目前还难以建立全功能团队,能力和角色难以整合;技术带头人极少拥有硬件、嵌入式、软件三种研发背景,复杂度在三种不同体系下是否可以比较,也值得商榷。

因此,使用传统敏捷软件开发中的评估方法,对硬件产品研发工作量进行估计,我持有保留意见,这种方式是否有效、还需要时间和实践来检验。

写在最后

本文是对一次通过两周时间启动一个新硬件产品原型期的总结,在这个过程中,我们做了如下几件事:

  • 重新定义产品;
  • 产出核心用户交互体验;
  • 对技术路线图进行规划;
  • 识别工作线;
  • 识别关键角色和能力;
  • 对时间点进行最好和最坏的估计;
  • 对项目管理方式达成一致。

总体来说,硬件产品研发的复杂度、风险、管理难度都超过了软件产品研发,是否可以借用敏捷软件开发中的方法,还需要时间验证。对于一个硬件产品而言,留给自己和大家思考的是:

  • 如何管理产品需求?
  • 如何演进用户体验?
  • 如何估计工作量?
  • 如何提前暴露风险?
  • 如何对硬件产品进行持续集成?
